百年科学城的奠基,离不开一点一滴的建设,怀柔科学城从无到有,从有到日臻完善,正在不断展露出它的耀眼光华。备受瞩目的城市客厅项目,近日又有了新的消息
城市客厅项目位于怀柔科学城起步区,是怀柔科学城构建新型城市形态的重要内容。项目由A、B、C三个地块组成,总用地面积 19.75 万平方米,总建筑面积约63万平方米,其中地上建筑面积约38万平方米。预计2021年底城市客厅A地块主体结构封顶,2023年初全部建成投用。

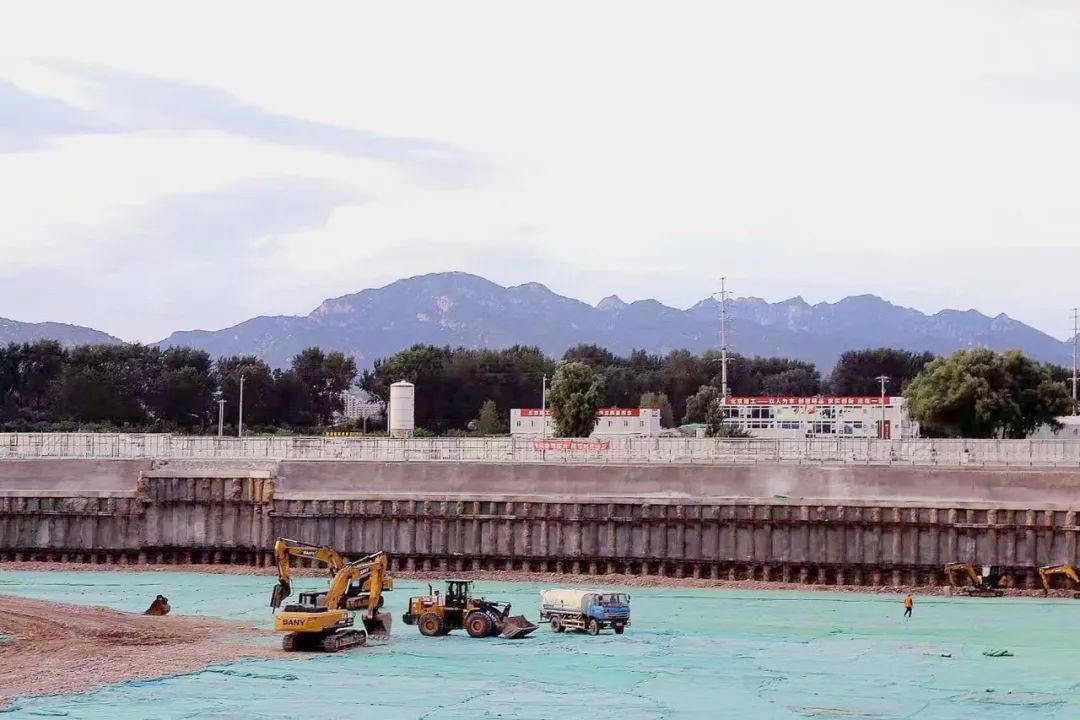

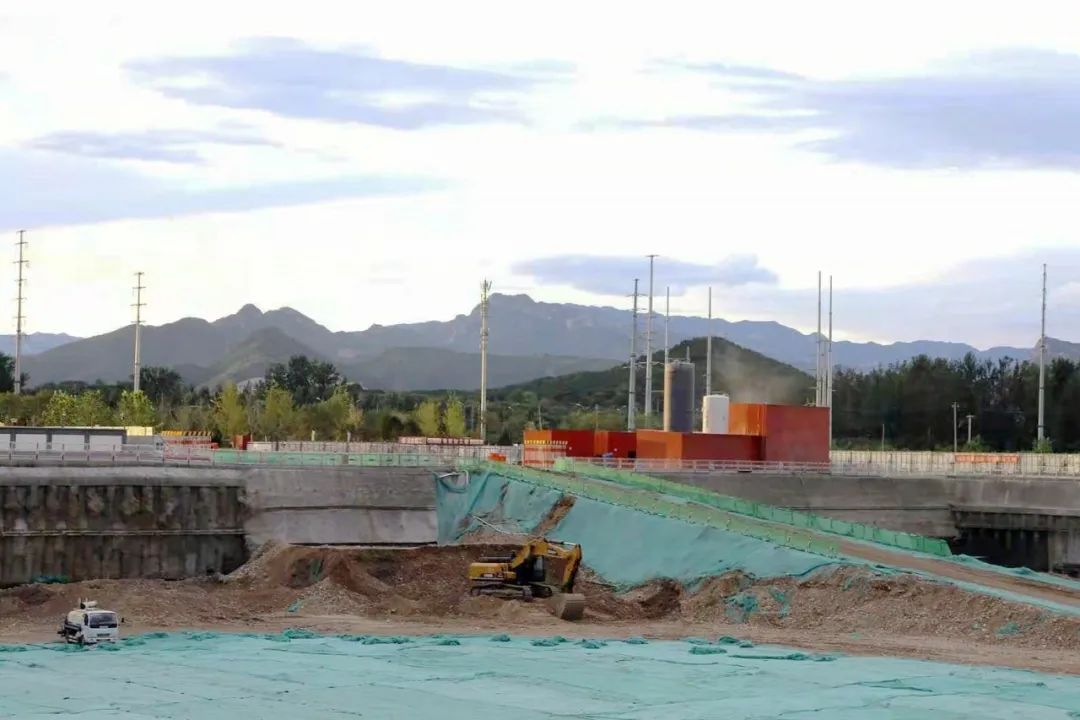

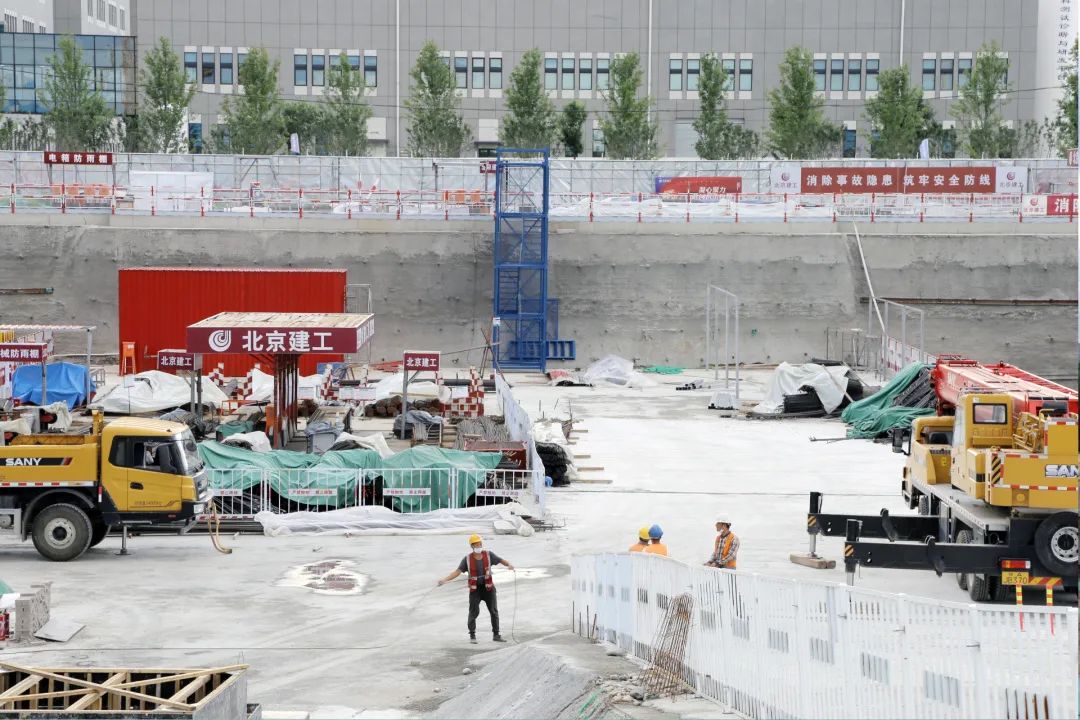

怀柔科学城公司以“北京市绿色文明安全样板工地”为标准,确保施工质量、进度、安全。目前,怀柔科学城城市客厅A地块、B地块项目正有序推进,正在进行土石方开挖和运输、基础垫层浇筑及铺设防水等工作。

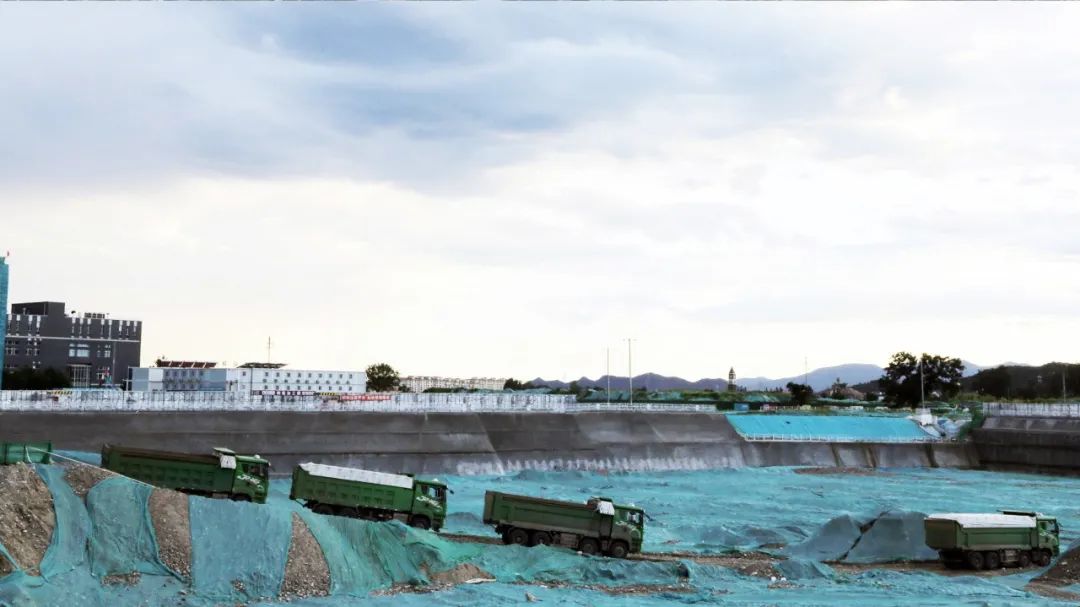

施工现场多台施工机械同时开展作业,运输车在工地上来往穿梭拉运土石,工人们在按区域铺设防水、浇筑基础垫层,为主体结构施工做足准备。
项目进展
城市客厅A地块
怀柔科学城城市客厅A 地块项目,位于科研装置集中区域的中心位置,总用地面积6.32万平方米,规划建筑面积20.18万平方米。

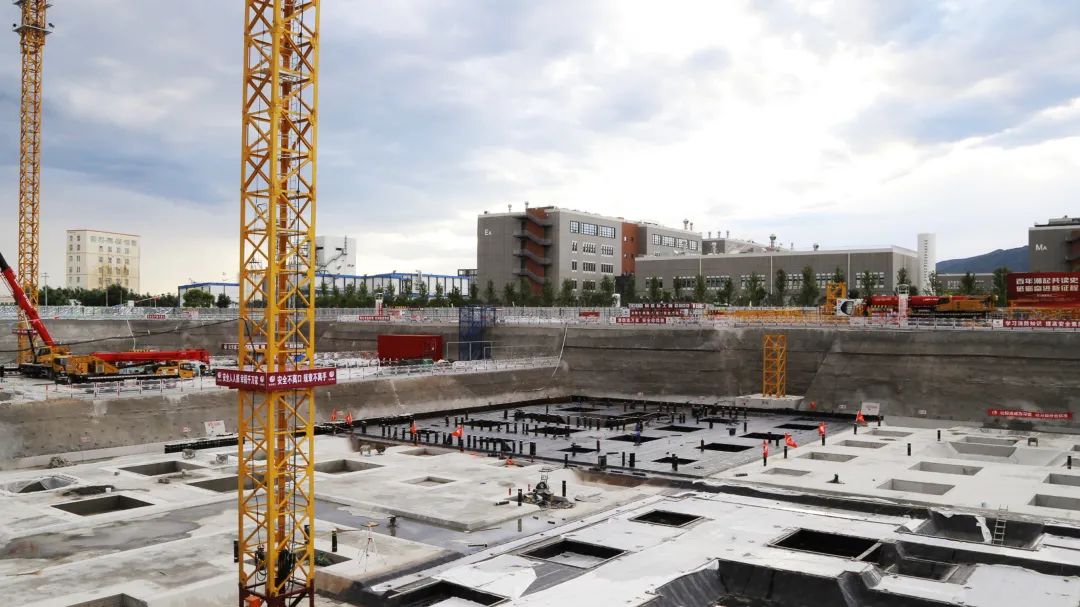

该项目自2020年12月开始施工,目前已经完成土护降施工,进入基础施工阶段。西侧地块CD楼完成验槽、防水、垫层和塔吊安装施工,正在进行基础底板施工。目前运输土方石约47万方,完成基础垫层浇筑面积约11970平方米、铺设防水面积约11970平方米。

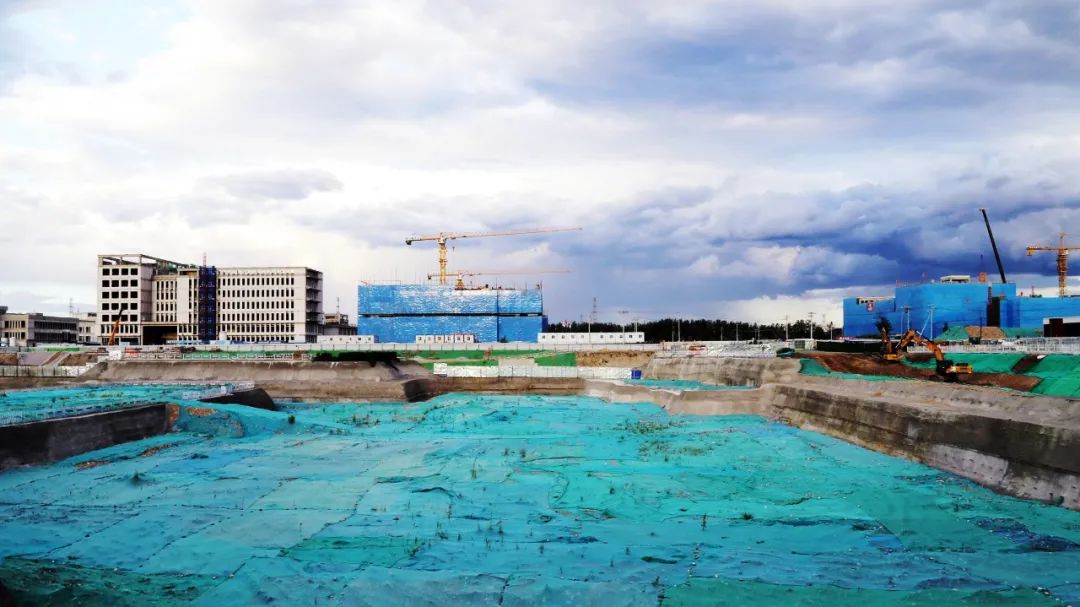

城市客厅B地块
怀柔科学城城市客厅B 地块项目,位于怀柔新城0211街区,在科研设施集中区的西侧位置,项目用地面积约10.57万平方米,总建筑面积36.14万平方米。
该项目自2021年3月开始施工,目前土护降工程已接近尾声,手续办理方面已取得“多规合一”会商意见,设计、勘察招标工作正在有序进行。目标土方量79万方,目前已完成土方量的99%,边坡喷锚工程量的95%。
城市客厅C地块
怀柔科学城城市客厅C地块项目,东至雁栖东七路,南至永乐大街,西至青年路,北至永乐北二街道。项目用地面积约2.85万平方米,总建筑面积7.09万平方米。
该项目目前已取得交评、水评、多规合一供地审查意见、权属审查等手续,正在全力推进供地验收工作。同时正在进行方案设计优化工作。
城市客厅项目是怀柔科学城构建新型城市形态的重要内容,项目定位为起步区的综合服务中心,建成后将为周边科研院所和创新主体提供国际化、高品质的配套服务。
下一步,怀柔科学城公司将把城市客厅项目作为重点任务,压紧压实责任,抓住施工有利季节加快推进项目建设。
海阔潮平,风帆正举,北京怀柔综合性国家科学中心,建设运行全面推进、日新月异,未来还将有哪些惊喜?让我们拭目以待。
